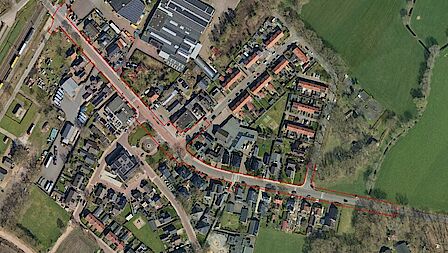

Herinrichting Wolweg Stroe

Categorieën

  • Wegen
  • Stroe
  • De Wolweg in Stroe wordt in 2025 opnieuw ingericht.
  • De nieuwe inrichting maakt de weg veiliger voor verkeer.
  • Riolering, kabels en leidingen worden ook vervangen.

  • Herinrichting van de weg:
    • De maximale snelheid wordt 30 kilometer per uur in plaats van 50.
    • Maatregelen om verkeer af te remmen, zoals drempels.
    • Asfalt wordt vervangen door klinkers.
  • Aanleg infiltratieriool.
  • Regenwater afkoppelen van woningen.
  • Aanplant bomen en extra groen.

Het voorlopig ontwerp van de Wolweg is in mei 2024 gepresenteerd. Bekijk of download het voorlopig ontwerp. (pdf, 3 MB)

3D-visualisaties

Op 6 plaatsen is een 3D-visualisatie gemaakt van het voorlopig ontwerp. Hierbij is het ontwerp in de huidige situatie verwerkt om een beeld te schetsen van hoe de Wolweg er straks uit komt te zien. Let op: deze beelden geven slechts een indruk. De uiteindelijk situatie kan afwijken van de 3D-beelden(Verwijst naar een externe website).

Blijf op de hoogte met de BouwApp!

In de BouwApp vindt u de planning, actuele omleidingen en updates over het werk.

Planning

April 2024

Opstellen voorlopig ontwerp.

Mei 2024

Inspraakbijeenkomst met presentatie van het voorlopig ontwerp. Bewoners en belanghebbenden kunnen reageren op het ontwerp.

Juni 2024

Opstellen definitief ontwerp.

Juli 2024

Informatiebijeenkomst definitief ontwerp.

Augustus en september 2024

Huisbezoeken voor afkoppelen hemelwater.

September 2024

Definitief ontwerp wordt aangeboden aan de gemeenteraad. De gemeenteraad neemt een beslissing over het budget voor de uitvoering van de werkzaamheden.

Vanaf oktober 2024

Zoeken van aannemer.

7 april 2025
  • Start werkzaamheden;
  • Vervangen waterleiding (Vitens) en gasleiding (Liander) door aannemer Van Gelder.
8 april 2025

Inloopbijeenkomst in de Hofstee in Stroe.

2 juni

Aannemer Scherrenberg Infra B.V. start met het vervangen van het riool en de herinrichting. Fase 1: Kruising Hogekampweg tot bebouwde komgrens aan de zuidzijde van Stroe.

29 september

Start werkzaamheden fase 2: Kruising Hogekampweg tot spoorwegovergang Houtbeekweg.

19 december

Einde werkzaamheden.
